Thủy điện tích năng Bác Ái đang tăng tốc thi công, hứa hẹn đưa nguồn điện sạch vào lưới quốc gia sớm hơn dự kiến. Khi không khí xuân lan tỏa, công trường dự án Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) đã biến thành một “đại công xưởng” không ngừng nghỉ, nơi hàng trăm kỹ sư và công nhân đang dày công đào hầm và lắp đặt thiết bị hiện đại.
Tiến độ giai đoạn 2: Nền tảng vững chắc cho các hạng mục chính

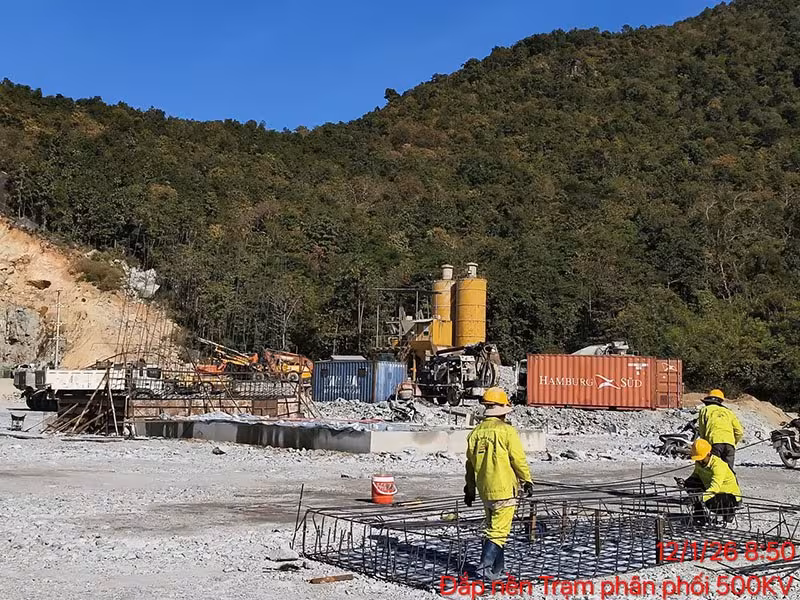

Kể từ khi khởi công giai đoạn 2 vào tháng 2/2025, dự án đã hoàn thành nhanh chóng các công trình phụ trợ: hệ thống lán trại, cấp điện, cấp nước và đường thi công phần hở. Những hạng mục này không chỉ đáp ứng yêu cầu vận chuyển thiết bị nặng mà còn tạo điều kiện cho các công việc ngầm có quy mô và độ phức tạp cao.
Đào hầm và gia cố: Đột phá về cường độ

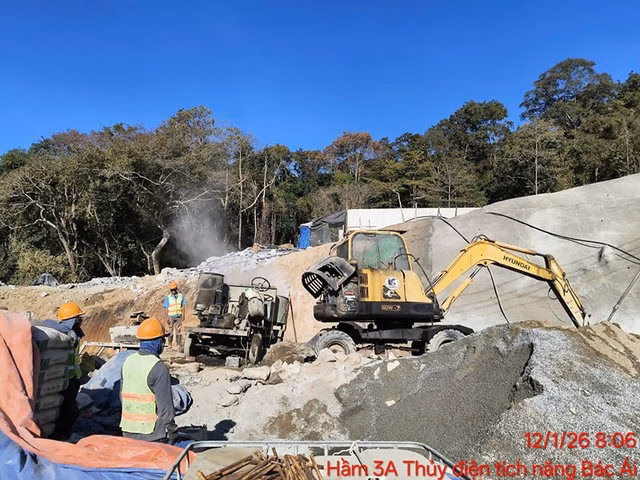

Nhà thầu liên danh áp dụng mô hình “3 ca, 4 kíp” và đồng thời triển khai 5 mũi thi công hầm. Đến thời điểm hiện tại, khối lượng đào và gia cố đã đạt khoảng 3.178 mét trong tổng độ dài 17.000 mét, tương đương đạt hơn 18% tiến độ giai đoạn 2. Theo Trung tá Lê Đình Lam, giám đốc điều hành liên danh, cường độ thực tế đã vượt mục tiêu 90 m/tháng, với một số mũi thi công đạt tới 180 m/tháng – gấp đôi dự kiến ban đầu.
Chiến lược thi công xuyên lễ và Tết
Mặc dù kỳ nghỉ Tết Dương lịch kéo dài 4 ngày, các ca kíp vẫn duy trì hoạt động bình thường. Đội ngũ quản lý đã cân nhắc giảm tối đa 3‑5 ngày nghỉ cho công nhân, sau đó nhanh chóng quay lại công trường để không gián đoạn tiến độ. Kế hoạch cuối tháng 1/2026 sẽ tổng kết năm 2025 và phát động thi đua năm 2026, khuyến khích tinh thần “vượt nắng thắng mưa, ăn tranh thủ, ngủ khẩn trương”.
Đầu tư, nội địa hoá và ý nghĩa quốc gia
Ông Phạm Thanh Hoài, Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3), nhấn mạnh dự án là công trình thủy điện tích năng đầu tiên của Việt Nam, đóng vai trò then chốt trong an ninh năng lượng và điều độ hệ thống điện quốc gia. Với tổng mức đầu tư khoảng 21,1 nghìn tỷ đồng, trong đó 4.300 tỷ đồng chi cho các hạng mục xây dựng do các nhà thầu Việt Nam thực hiện, dự án đạt tỷ lệ nội địa hoá cao, thể hiện năng lực sản xuất và thiết kế của doanh nghiệp trong nước.
Thông tin kỹ thuật và tài chính dự án
Dự án có công suất thiết kế 1.200 MW, sử dụng hồ chứa Sông Cái (hệ thống thủy lợi Tân Mỹ) làm hồ dưới và nhà máy đặt ngầm với cột nước hơn 400 m. Đường dây truyền tải 500 kV mạch kép dài 18,8 km sẽ kết nối tới Trạm biến áp 500 kV Ninh Sơn. Giai đoạn hiện tại đang tiến hành lựa chọn nhà thầu cung cấp thiết bị cơ điện chính, dự kiến ký hợp đồng vào quý II/2026.

Những thiết bị khoan, phá, bốc xúc hiện đại được huy động gấp khoảng 3 lần nhu cầu tối thiểu, giúp giảm số lượng nhân công từ 1.000‑2.000 người xuống còn khoảng 300 người mà vẫn duy trì tốc độ thi công cao và an toàn lao động tốt hơn.

Nhìn về tương lai
Với mục tiêu đưa tổ máy số 1 vào vận hành cuối năm 2029, tổ máy số 4 vào cuối năm 2030 và khánh thành toàn bộ nhà máy vào tháng 6/2031, dự án Bác Ái đang khẳng định vị thế của Việt Nam trong việc phát triển năng lượng tái tạo và bảo đảm an ninh năng lượng quốc gia. Sự kết hợp giữa công nghệ hiện đại, nội địa hoá cao và tinh thần làm việc không ngừng nghỉ hứa hẹn sẽ tạo ra một mô hình tham khảo cho các dự án hạ tầng năng lượng lớn trong tương lai.
